項目成本預算軟件如何處理當月成本的核算;多個工程的成本核算;竣工結算的處理
一、成本核算對象的確定
成本核算對象,是在成本計算過程中,為歸集和分配費用而確定的費用承擔者。
1、成本核算對象確定的原則
成本核算對象一般應根據工程合同的內容、施工生產的特點、生產費用發生情況和管理上的要求來確定。有的工程項目成本核算工作開展不起來,其中的主要原因就是成本核算對象確定與生產經營管理相脫節。成本核算對象劃分要合理,在實際工作中,往往劃分的過粗,把相互之間沒有聯系或聯系不大的單項工程或單位工程合并起來,作為一個成本核算對象,不能反映獨立施工的工程實際成本水平,不利于考核和分析工程成本的升降情況;當然,成本核算對象如果劃分的過細,會出現許多間接費用需要分攤,增加核算工作量,又難以做到成本準確。
2、成本核算對象劃分的方法
1)、建筑安裝工程一般應以每一獨立編制施工圖預算的單位工程為成本核算對象,對大型主體工程(如發電廠房本體)應盡可能以分部工程作為成本核算對象。
2)、規模大、工期長的單位工程,可以將工程劃分為若干部位,以分部位的工程作為成本核算對象。
3)、同一工程項目,由同一單位施工,同一施工地點、同一結構類型、開工竣工時間相近、工程量較小的若干個單位工程,可以合并作為一個成本核算對象。
3、工程成本明細帳的建立
成本核算對象確立后,所有的原始記錄都必須按照確定的成本核算對象填制,為集中反映各個成本核算對象應負擔的生產費用,應按每一成本核算對象設置工程成本明細帳,并按成本項目分設專欄,以便計算各成本核算對象的實際成本。
二、成本項目的含義
建筑安裝工程成本項目劃分為人工費、材料費、機械使用費、其他直接費和間接費用,每項費用都有其特定內容,也都有與其他費用相關之處,熟悉這些,對成本核算非常重要,僅以人工費項目為例:人工費項目包括直接從事建安工程施工的工人的工資及自工地倉庫運料至施工現場的運輸工人工資等內容,但不包括材料采購人員、施工機械上人員及材料到達工地倉庫以前的搬運、裝卸工人工資等。

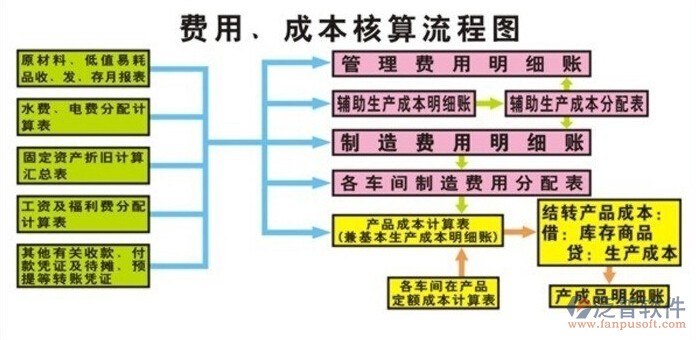

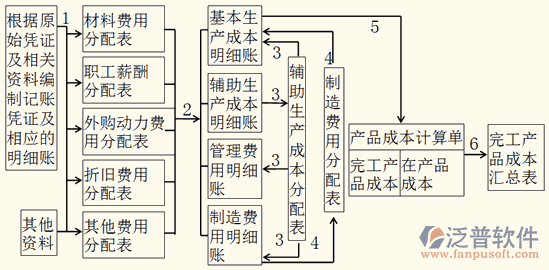

三、成本核算程序
1、對所發生的費用進行審核,以確定應計入工程成本的費用和計入各項期間費用的數額。
2、將應計入工程成本的各項費用,區分為哪些應當計入的工程成本,哪些應由其他月份的工程成本負擔。
3、將每個月應計入工程成本的生產費用,在各個成本對象之間進行分配和歸集,計算各工程成本。
4、對未完工程進行盤點,以確定本期已完工程成本實際成本。
5、將已完工程成本轉入"工程結算成本"科目中。
6、結轉期間費用。
四、成本核算的科目設置
為了按照用途歸集各項費用,劃清有關費用的界限,正確計算工程成本,應設置"工程施工"、"機械作業"、"輔助生產"、"間接費用"、"待攤費用"和"預提費用"等科目。
1、"工程施工"科目運用應注意的問題
該科目應按工程項目或單位工程設置二級科目;間接費用項目應通過"間接費用"科目歸集并分配;該科目貸方記錄已完工程成本。
2、"機械作業"科目運用應注意的問題
該科目核算企業及其內部獨立核算的施工單位、機械站和運輸隊使用自有施工機械和運輸設備進行機械作業所發生的各項費用;該科目應按承包工程和機械類別設置二級科目;該科目貸方記錄:分配計入"工程施工"、"其他業務支出"和"專項工程支出"等科目的費用。
3、"輔助生產"科目運用應注意的問題
該科目核算企業非獨立核算的輔助生產部門為工程施工、產品生產、機械作業、專項工程等生產材料物資、提供勞務(如設備維修、構件現場制作、固定資產清理、風水電供應等)所發生的各項費用;該科目貸方記錄:分配計入"工程施工"、"機械作業"和"其他業務支出"等科目的費用或成本。
4、"間接費用"科目運用應注意的問題
該科目核算企業及其內部獨立核算單位為組織和管理施工生產活動所發生的現場性費用支出,在實際工作中有的核算人員往往把握不住這點,比如,工資分配時,把所有的工資都計入本科目。
- 1研發成本居高不下?項目研發成本管理系統”為你破解難題!
- 2株洲項目成本管理痛點與系統化解決之道
- 3建筑工程成本核算軟件操作方法與升級指南?
- 4施工成本計劃管理軟件怎么用,有免費升級嗎?
- 5深度解析:建筑工程成本資料管理軟件的專業優勢
- 6成本信息輕松管,項目效益“蹭蹭漲”
- 7施工成本機械管理系統學習及升級技巧?
- 8項目預算管理成本系統三大優勢及產品特性
- 9工程項目成本控制軟件操作與升級要點?
- 10工程成本‘飛天大盜’?軟件出手,讓它無處遁形,笑賺每一分
- 11還在手動算費用?工程費用管理軟件讓你“躺平”也賺錢!
- 12項目預算管理愁?成本系統來解憂
- 13施工項目成本管理軟件優缺點及產品特色
- 14項目管理成本混亂?老板如何借助管理系統實現成本透明化?
- 15網格化施工成本管理有何優勢?技術特色是什么?
- 16項目預算及成本管理軟件的優劣勢與功能亮點?
- 17成本預警系統對施工企業的三大助力及特色
- 18施工成本網格化管理:建筑企業如何實現精準預算?
- 19項目管理系統成本統計,市場洞察與整體優化方案
- 20施工項目成本波動大?動態管理系統助你平穩駕馭
- 21施工項目成本管理系統:給成本‘熊孩子’上一堂‘規矩課’
- 22破解工程企業成本管理瓶頸,施工項目動態管理系統引領新風尚
- 23WPS構建施工成本系統:需求洞察與建設路徑?
- 24精準高效:建筑工程成本資料管理的專業軟件解決方案
- 25成本信息大整合,管理不再“瞎忙活”
- 26項目成本難控制?成本系統來助力
- 27工程項目成本與進度管理軟件的使用與升級提示?
- 28信息化成本管理軟件如何使用并規劃升級?
- 29項目費用“迷霧重重”?這款管理軟件來幫你“撥開云霧”!
- 30企業合同管理如何智能化?這款工程成本管理軟件引領潮流
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
